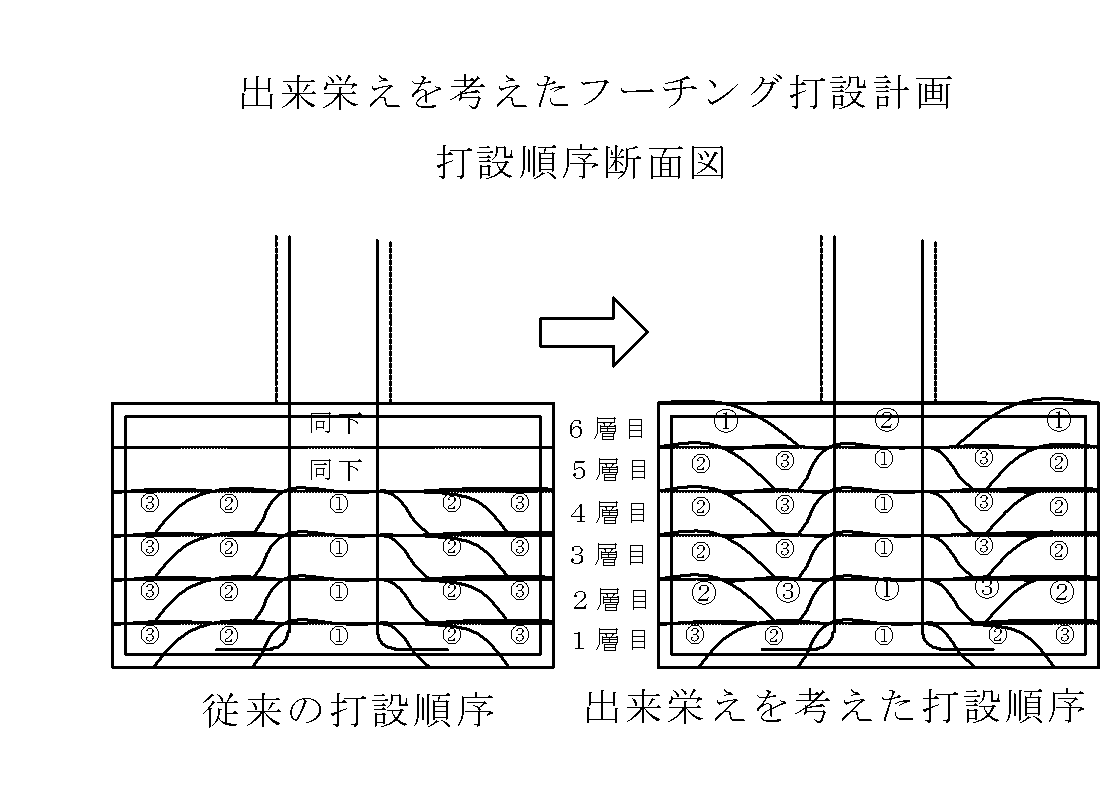

出来栄えを考慮したフーチングコンクリート打設順序

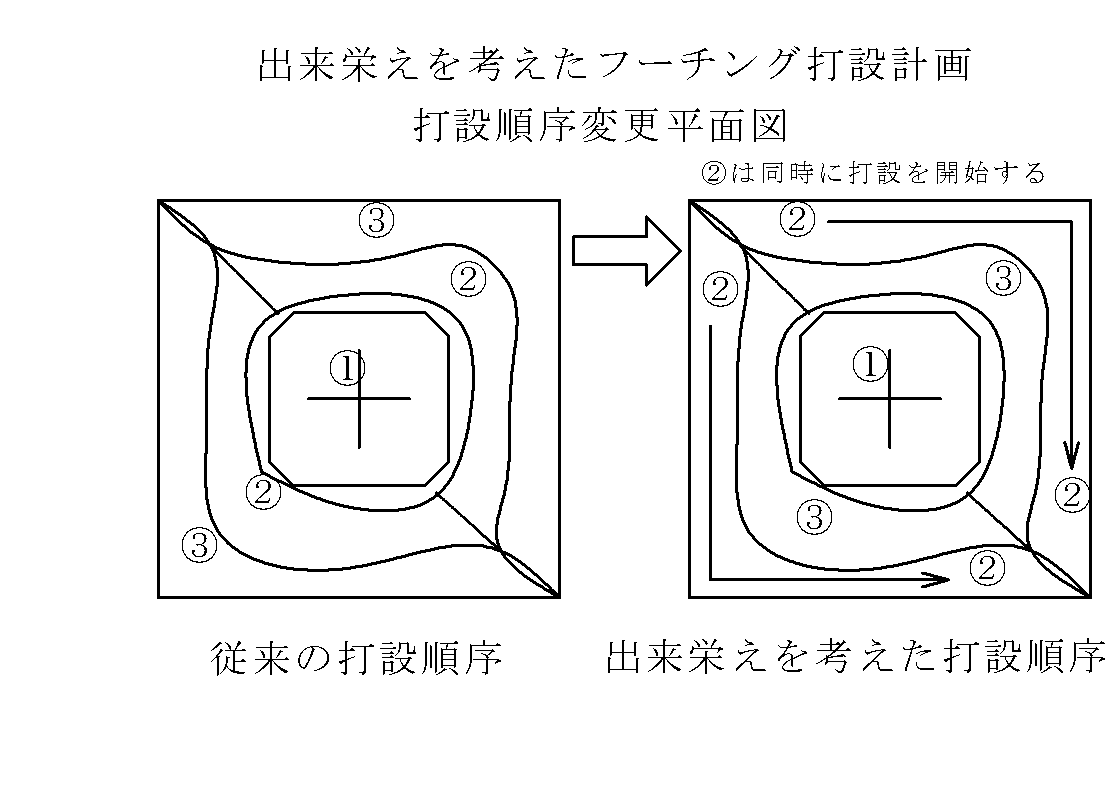

型枠側を入念にバイブレーターをかける為に,下層部は立ち上がり鉄筋が滑動しないように中央から打設するが,その後は立ち上がり鉄筋部(中央部)-> 型枠側 ->その中間部と打設する。 注意としてブリージング水が中に溜まるようになるので,スポンジにてコマ目に取る ことが,必要になる。ブリージング水の溜まりは将来空洞になりますので注意する。
